たとえば、毎月4本の記事を制作する契約を考える。本数と料金は決まっている。それでも、企画会議が増え、取材先の変更が入り、公開後の修正を頼まれれば、同じ4本でも仕事の量は変わる。月額という請求方法だけでは、何をどこまで引き受けたのかは決まらない。

制作を月額にするときに約束するのは、納品物だけとは限らない。依頼を順に進める枠、一定の制作時間、月ごとの予算を使って相談と制作を続ける体制。同じ継続契約でも、何を基準に仕事の量を決めるかが違う。

デザインを継続的に提供するDesignjoy、Design Pickle、Supersideの公開資料を、その違いから読んでみる。3社の売上や利益を比較する記事ではない。2026年9月23日時点で確認できるサービスの説明から、小さな制作会社が月額契約を設計するときの問いを取り出す。

「依頼できる数」と「同時に進む数」を分ける

Designjoyは、デザインを定額で依頼するサービスだ。公式サイトでは、依頼を待ち行列へ追加できる一方、制作は一件ずつ進めると説明している。多くの依頼を平均2営業日以内で仕上げるという案内には、複雑な依頼は時間がかかるという留保もある。Designjoy公式サイト

ここで見たいのは、月額料金の大小より「一件ずつ」という条件である。依頼を10件登録できても、10件が同時に完成する約束ではない。たとえば顧客がチラシ、採用ページ、営業資料を依頼するなら、まず何を進めるかを決める必要がある。

受注する側に置き換えると、依頼を受け付ける窓口と、実際に制作へ着手する枠は別に設計できる。相談を多く受けることと、同時に何件でも進めることを一つの約束にしなくてよい。

ただし、一件という単位にも幅がある。バナーの文言修正と、サイト全体の設計を同じ一件と数えれば、完成までの時間は揃わない。仕事を区切る単位と、途中で何を渡すかまで説明できて、初めて顧客は待ち時間を判断できる。

制作時間を決めても、進行の仕事は残る

Design Pickleの公式ヘルプは、サービスをプラットフォーム、制作、専門支援に分けている。制作は1営業日あたり最低2時間から。依頼の進行を支えるProduction Coordinatorと、方向性を見ていくArt Directorも説明されている。Design Pickle公式ヘルプ

この分け方は、制作時間を確保することと、制作を進められる状態にすることが違うと気づかせる。資料が揃わない。修正を出す人によって要望が違う。誰の確認で完成とするかが決まらない。こうした問題は、作業時間を増やすだけでは解けないことがある。

小さな会社では、制作と進行を同じ人が担うことも多い。だからこそ、料金表に別の職名を増やす前に、相談を整理し、確認を取り、判断の理由を説明する時間を把握したい。担当者が一人でも、仕事の種類まで一つになるわけではない。

また、同じ修正でも、誰からどう伝えられるかによって受け止め方は変わる。AIと上司からの指摘をめぐる記事で扱ったように、レビューには成果物を確かめる以外の関係も入り込む。そこを調整する仕事を、制作時間の外へ追い出さないようにしたい。

時間を基準にする契約には、使った時間を説明しやすい面がある。一方、顧客が求めているのが「来週の展示会で配れる資料」であれば、時間だけでは希望に答えきれない。完成条件、締め切り、顧客側が用意する材料を、時間の枠と一緒に決める必要がある。

月ごとの予算を、何に使うか決める

Supersideの公式ヘルプは、固定のソフトウェア料金と、毎月の予算を分けて説明している。予算の用途には制作だけでなく、戦略やプロジェクト管理も含まれる。同社には複数のプランがあり、ここでは月ごとの予算を配分する考え方に注目する。Superside公式ヘルプ

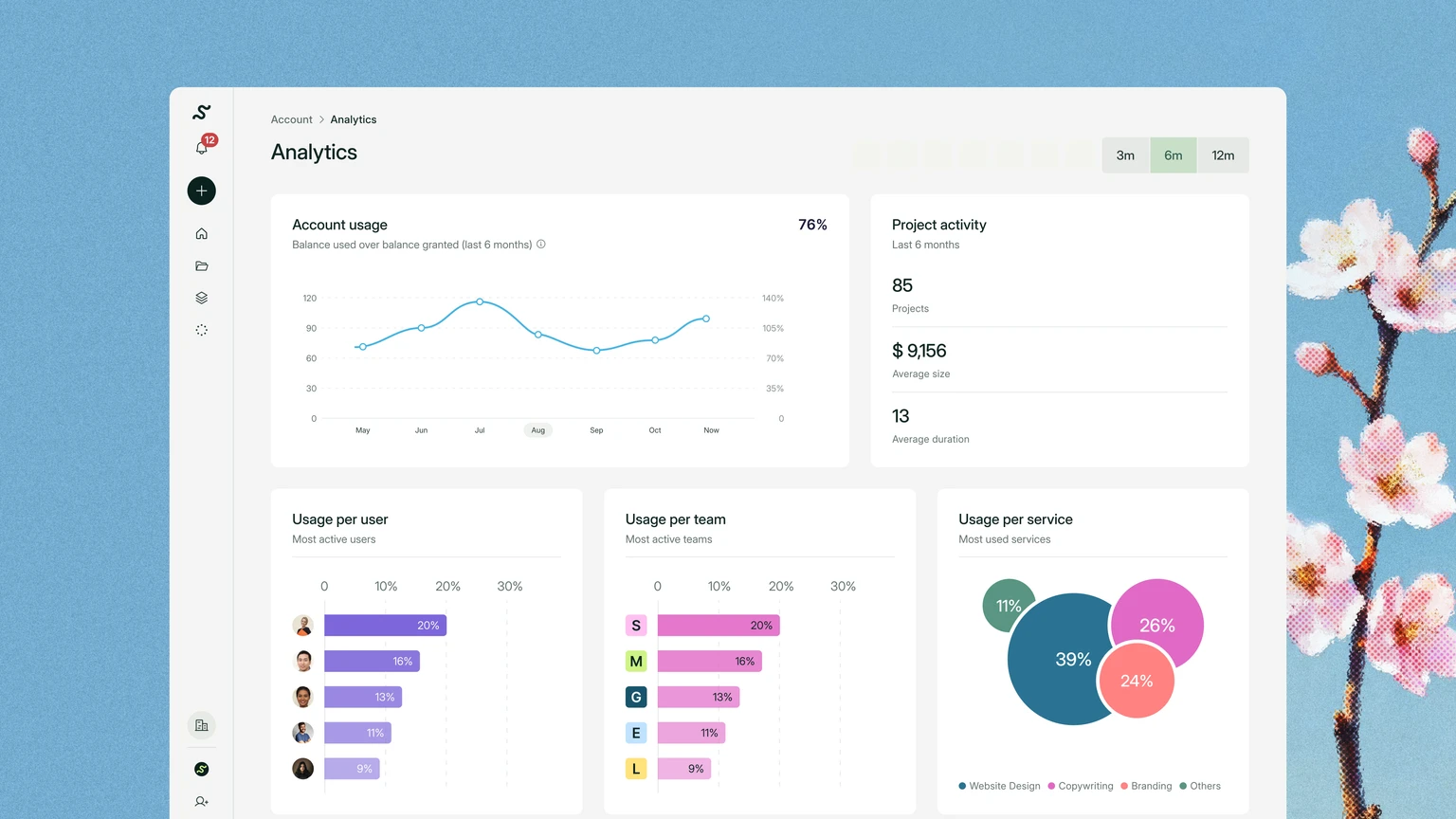

予算の利用状況とプロジェクトの活動を並べたSuperspaceの公式画面例
予算の利用状況とプロジェクトの活動を確認するSuperspaceの画面例。画像中の数字を、顧客の実績や料金の根拠としては扱っていない。出典:Superside公式メディアキット配布元画像提供:Superside。Superside is a trademark of Konsus Inc.

予算を基準にすれば、今月は営業資料、来月は事例記事というように、何へ配分するかを話せる。ただし「必要に応じて何でも相談できる」と「追加の費用がかからない」は別である。どの相談や修正で予算を使い、超える場合にいつ合意するかが、顧客との重要な接点になる。

3つの方式を、約束の単位として整理するとこうなる。表の右列は、各社の成果ではなく、公開資料をもとにした編集部の整理である。

比較表
公開資料から読む方式仕事量を決める手がかり小さな制作会社が先に決めたいこと
Designjoy:依頼を順に進める同時に進める依頼の数一件の範囲、優先順位、途中で渡すもの
Design Pickle:日ごとの制作時間確保する時間と支援の範囲制作・進行・レビューへ時間をどう配分するか
Superside:月ごとの予算を配分する使える予算と仕事の範囲何に予算を使い、追加時に誰が合意するか

方式は必ずしも一つに絞らなくてよい。月額の基本支援と単発の大型制作を分けることもできる。重要なのは、顧客が何を頼めて、何を頼むと別の相談になるかを説明できることである。

月が替わったとき、何が残っているか

月額契約を考えると、毎月何を納品するかへ目が向きやすい。もう一つ確かめたいのは、翌月の仕事を進めるために、何が残っているかだ。

前月に使った素材、採用しなかった案、言葉を選んだ理由、顧客が確認した版。これらをたどれれば、毎回すべてを説明し直す負担を減らせる可能性がある。ただし、継続契約だから自動的に記録が残るわけではない。整理する時間と、置き場所、担当が必要になる。

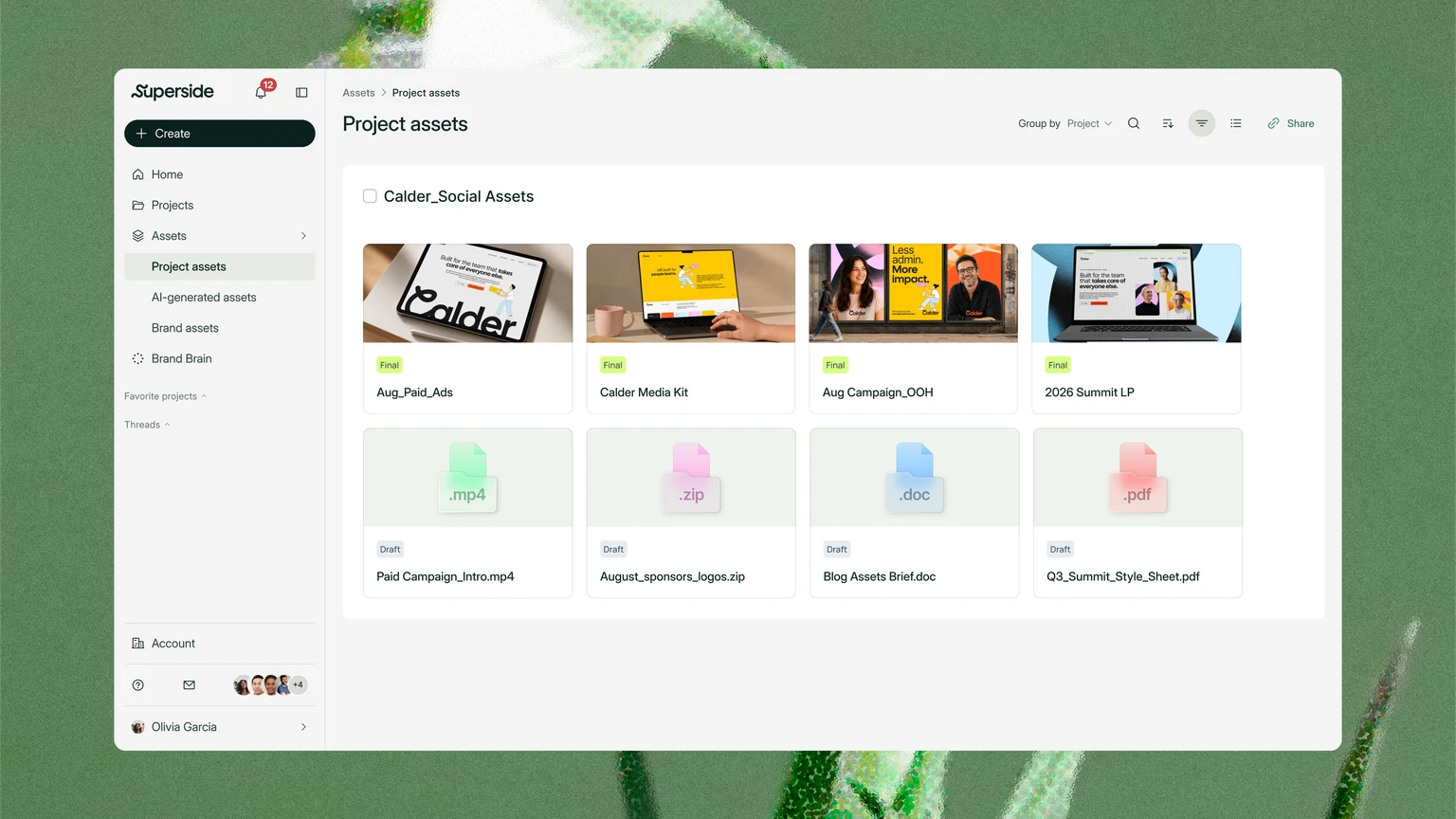

プロジェクトごとに完成素材と作業中のファイルを並べたSuperspaceの公式画面例
Superspaceの素材一覧の画面例。プロジェクトごとのファイルと、完成・作業中の表示が並ぶ。保存期間や契約終了後の利用条件を、この画像から判断することはできない。出典:Superside公式メディアキット配布元画像提供:Superside。Superside is a trademark of Konsus Inc.

小さなチームが同じシステムを導入する必要はない。共有フォルダと決定事項の記録から始めることもできる。顧客が後から使えるものと、制作側の作業用ファイルを区別し、契約が終わるときに何を渡すかも先に話したい。

ここには、編集やディレクションの仕事がある。単発の納品では見えにくかった判断の記録を、次の仕事で使える状態にしておく。その役割を説明できれば、顧客も本数以外に何を確かめればよいかがわかる。

月額に向かない仕事も、比較に入れる

今回の資料で確認できるのは、3社が顧客へ示している提供条件である。実際の修正回数、担当者の負担、顧客の継続率、利益まではわからない。「月額なら経営が安定する」という結論を、これだけで出すことはできない。

一度だけの制作で要件が固まっているなら、案件ごとの契約の方が範囲を整理しやすい場合もある。毎月の仕事量が大きく変わるなら、基本料金に何を含め、増えた仕事をどう扱うかを比較したい。新しいことを探索する仕事では、完成物の本数より、いつ方向性を判断するかが先に決まることもある。

プレスラボの事業終了を考えた記事でも触れたように、仕事を担う会社の役割は、納品物の数だけでは捉えきれない。だからといって、一社の終了から受託全体の限界を決めることもできない。月額化も、続け方を検討するための一つの選択肢として比べたい。

自社の月額プランを考えるなら、まず一枚に書いてみる。毎月、何を提供するのか。同時にいくつ進めるのか。相談と修正はどこまで含むのか。追加が必要なときは、誰がどう決めるのか。休止や終了のときには、何が手元に残るのか。

その一枚を読んだ顧客と制作側が、同じ仕事の進み方を想像できるか。月額契約の設計は、そこから始められる。
